Framdrift

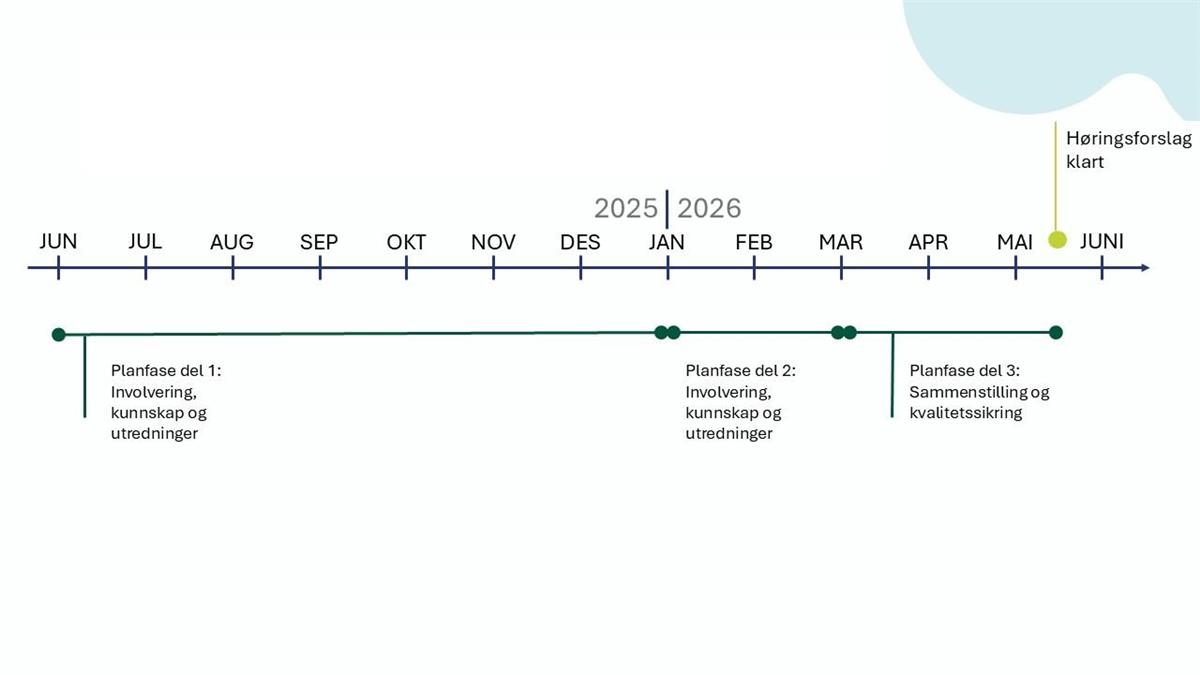

Arbeidet med planen pågår fram til vedtak i april 2027, og planforslaget blir sendt på høring høsten 2026. Tabellen under viser de ulike fasene i prosessen og hva som skjer i hver fase.
Administrative møter og arbeidsverksteder
Interessemøte høst 2025
Hva: Innspillsmøte om utvalgte plantema for kommuner, statsforvalter, m.fl.
Når: 23. september 2025, Folkets Hus, Lillestrøm
Presentasjon fra møtet: Presentasjon fra interessemøte 23.09.25.pdf (PDF, 3 MB)
Plantreff 2025
Hva: Årlig samling for plansjefer og planleggere i kommunene i Akershus.
Nettside: Plantreff
Når: 16. - 17. oktober 2025, Quality Hotel, Fornebu
Politisk referansemøte høst 2025
Hva: Dialogmøte med inviterte ordførere i Akershus, bydelspolitikere i Oslo, representanter fra fylkestinget i Akershus og bystyret i Oslo.
Når: 12. november 2025, Sixa Conference, Oslo
Interessemøte vinter 2026
Hva: Innspillsmøte om utvalgte plantema for kommuner, statsforvalter, m.fl.
Når: februar 2026
Politisk referansemøte vår 2026
Hva: Dialogmøte med inviterte ordførere i Akershus, bydelspolitikere i Oslo, representanter fra fylkestinget i Akershus og bystyret i Oslo.
Når: Mars 2026
Arbeidspakker
Arbeidet med planen er delt inn i fem arbeidspakker med tilhørende delpakker. Hver arbeidspakke ledes av en person fra plansekretariatet. Hver delpakke organiserer egen fremdrift og inviterer til mindre drøftingsmøter og dialog med eksterne aktører. Temaer fra flere av arbeidspakkene vil være på agendaen når det arrangeres større møter som de to interessemøtene eller politiske referansemøter.
Arbeidspakke A - Areal
Arbeidspakke areal har fokus på de bebygde arealer i regional plan for areal og mobilitet. Arealutviklingen skal imøtekomme befolkningsveksten, støtte opp om mobilitetssystemet, og styrke by- og tettstedsutviklingen i Akershus.
Viktige milepæler for arbeidspakken: kunnskapsgrunnlag og drøftingsnotater med alternativer skal foreligge i desember 2025.
Kontakt/ansvarlig: Marianne Bismo
Delpakker:
- Regional senterstruktur
- Vekstfordeling og boligbehov
- Kvalitet
Arbeidspakke B - Mobilitet
Arbeidspakke mobilitet skal vurdere dagens transportstrategi og behov for oppdatering. Samferdsels- og arealmyndighetene skal drøfte premisser og overordnede føringer for mobilitet og arealutvikling i regional plan. Nye strategier skal støtte mål om tilgjengelighet, framkommelighet, sikkerhet, effektivitet, klima og miljø, samt redusert transportbehov.
Viktige milepæler for arbeidspakken: kunnskapsgrunnlag og drøftingsnotater med alternativer skal foreligge i desember 2025.
Kontakt/ansvarlig: Toril Skovli
Delpakker:
- Regional mobilitetsinfrastruktur
- Parkeringspolitikk
- Gods og logistikk
- Rett virksomhet til rett tid (ABC-prinsippet)
Arbeidspakke C - Natur, jordvern og Oslofjorden
Arbeidspakke C skal vurdere hvordan hensynet til naturområder, jordvern og regional grønnstruktur kan styrkes i den oppdaterte planen, i henhold til nye mål og prinsipper i planprogrammet. Avveininger mellom vern av viktige arealverdier på den ene siden, og andre samfunnshensyn som energi, masseforvaltning og utbyggingshensyn på den andre siden, står sentralt i denne arbeidspakken. Arbeidspakken tar også for seg hvordan tilgangen til strandsonen lands Oslofjorden kan bedres.
Viktige milepæler for arbeidspakken: kunnskapsgrunnlag og drøftingsnotater med alternativer skal foreligge i desember 2025.
Kontakt/ansvarlig: Mari Olimstad
Delpakker:
- Masseforvaltning
- Naturmangfold, regional grønnstruktur, jordvern
- Oslofjorden
- Energi
Arbeidspakke D - Konsekvensutredning, ROS og gjennomgående prinsipper
I arbeidspakke D vil det jobbes med hvordan de gjennomgående prinsippene UFF-rammeverket, de tre bærekraftsdimensjonene og samfunnssikkerhet skal innarbeides i oppdatert regional plan. Arbeidspakken innebærer også utarbeidelse av en konsekvensutredning (etter plan- og bygningsloven) og en risiko- og sårbarhetsanalyse.
Viktige milepæler for arbeidspakken: kunnskapsgrunnlag og drøftingsnotater med alternativer skal foreligge i senest mars 2026. Konsekvensutredning og ROS vil foreligge til høringsforslaget skal være klart før sommeren 2026.
Kontakt/ansvarlig: Lise Weltzien
Delpakker:
- Konsekvensutredning og risiko- og sårbarhet
- Gjennomgående prinsipper for planen
Arbeidspakke E - Oppfølging av planen
I arbeidspakke E ligger de elementene som skal på plass for at planens mål og føringer skal kunne følges opp av aktørene; kommuner, statlige og regionale myndigheter og planeierne. Dette omfatter planens handlingsprogram, veiledning til planen, indikatorer for måloppnåelse og styringsstruktur.
Kontakt/ansvarlig: Lise Weltzien
Delpakker:
- Styringsstruktur og strategiske prioriteringer
- Handlingsprogram
- Veiledning
- Indikatorer
